Международные проекты: ЗПЖРО

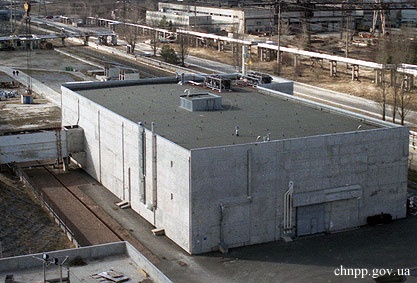

Завод по переработке жидких радиоактивных отходов (ЗПЖРО)
ЗПЖРО предназначено для переработки жидких радиоактивных отходов, накопленых за время эксплуатации и тех, которые образовались в процессе снятия с эксплуатации ЧАЭС, а также эксплуатационных ЖРО объекта "Укрытие".
ЗПЖРО рассчитан на переработку ЖРО в течение 10-летнего периода эксплуатации. Его минимальная проектная мощность - 2500 куб.м. необработанных ЖРО в год.
В состав ЗПЖРО входят:
• установка по извлечению жидких радиоактивных отходов (ЖРО) из существующих хранилищ;
• установка по транспортировке - для транспортировки ЖРО на установку по переработке;
• установка по переработке - цементирование ЖРО с целью герметизации и иммобилизации.
Строительство ЗПЖРО финансируется со Счета ядерной безопасности Европейского банка реконструкции и развития (ЕБРР) и вклада Украины.
В настоящий момент проект ЗПЖРО находится в состоянии "незавершенного строительства". Действующие контракты на реализацию проекта ЗПЖРО отсутствуют.
По получении от Ассамблеи доноров позитивного решения (18 июля 2007 г.) относительно последующего финансирования ГСП ЧАЭС проводит работы по реализации планов относительно проведения соответствующих тендерных процедур и заключения контрактов на завершение проекта ЗПЖРО.
Согласно стратегии все работы, необходимые для завершения проекта разделены на четыре пакета (А – проектирование и обоснование безопасности, В – закупка, монтаж, наладка, испытание оборудования и завода в целом, С – обеспечение работы автоматизированных систем управления технологическими процессами, D – экспертно консультационные работы).
ЗПЖРО предназначено для переработки жидких радиоактивных отходов, накопленых за время эксплуатации и тех, которые образовались в процессе снятия с эксплуатации ЧАЭС, а также эксплуатационных ЖРО объекта "Укрытие".
ЗПЖРО рассчитан на переработку ЖРО в течение 10-летнего периода эксплуатации. Его минимальная проектная мощность - 2500 куб.м. необработанных ЖРО в год.
В состав ЗПЖРО входят:
• установка по извлечению жидких радиоактивных отходов (ЖРО) из существующих хранилищ;
• установка по транспортировке - для транспортировки ЖРО на установку по переработке;
• установка по переработке - цементирование ЖРО с целью герметизации и иммобилизации.
Строительство ЗПЖРО финансируется со Счета ядерной безопасности Европейского банка реконструкции и развития (ЕБРР) и вклада Украины.
В настоящий момент проект ЗПЖРО находится в состоянии "незавершенного строительства". Действующие контракты на реализацию проекта ЗПЖРО отсутствуют.
По получении от Ассамблеи доноров позитивного решения (18 июля 2007 г.) относительно последующего финансирования ГСП ЧАЭС проводит работы по реализации планов относительно проведения соответствующих тендерных процедур и заключения контрактов на завершение проекта ЗПЖРО.
Согласно стратегии все работы, необходимые для завершения проекта разделены на четыре пакета (А – проектирование и обоснование безопасности, В – закупка, монтаж, наладка, испытание оборудования и завода в целом, С – обеспечение работы автоматизированных систем управления технологическими процессами, D – экспертно консультационные работы).

Для выполнения работ планируется заключение контрактов с украинскими подрядчиками при условии получения соответствующих "невозражений" со стороны ЕБРР. Время, необходимое для завершения проекта составляет 18 месяцев с момента возобновления работ по его реализации:
• 9 месяцев после подписания контракта – завершение всех строительно-монтажных работ и комплексных испытаний, получение разрешения на ввод в эксплуатацию;
• 7 месяцев после завершения испытаний – проведение работ по вводу в эксплуатацию;
• 2 месяца после завершения ввода в эксплуатацию – получение разрешения на эксплуатацию.
С целью получения «не возражений», были разработаны и направлены в ЕБРР технические спецификации относительно проведения работ по пакетам А и В. Аналогичные спецификации по пакетам С и D также будут направлены в ЕБРР. По замечаниям, полученным от ЕБРР, корректируются соответствующие документы.
19 сентября 2008
